Stavební práce u přejezdu Nemanická - leden - duben 2026
Zde přinášíme aktuální přehled stavebních prací na další období.
Leden 2026:
Noc z 5. na 6. ledna
Demontáž zařízení železničního přejezdu na ulici Nemanické
Práce budou probíhat přibližně mezi 22:00 – 4:00. Bude použita drobná ruční mechanizace bez vzniku výrazného zvýšení hluku.
7.ledna až 31. ledna (ve dne)
Založení mostních provizórií, výkop stavební jámy s pažením
Bude použita strojní mechanizace. Možnost zvýšeného hluku v denních hodinách.
Únor 2026:
9.února – 14.února (práce dle Rozkazu o výluce v denních i nočních hodinách)
Denní práce:
Položení železničních mostních provizórií. Budování základů stožárů trakčních podpěr. Nasazení pracovního vlak EŽ. Lokomotiva s předpokládaným zvýšeným zdrojem hluku (ve vzdálenosti cca 1 m od pracoviště)
Noční práce 10. a 11. února od 23:10 – 4:00
Práce na trakci na železnici v pracovním místě mezi ulicemi Nemanická a přibližného křížení dráhy a ulice Mikuláše Faulfiše. Nasazení pracovního vlak EŽ. Lokomotiva s předpokládaným zvýšeným zdrojem hluku (ve vzdálenosti cca 1 m od pracoviště)
Březen 2026:
16.března – 31.března (práce dle Rozkazu o výluce v denních i nočních hodinách)
Práce na železničním spodku a svršku. Práce na základech trakčních podpěr. Práce na trakčním vedení. Práce na kabelovém vedení.
Nasazení pracovních vlaků EŽ a OHLA ŽS, lokomotivy s předpokládaným zvýšeným zdrojem hluku (ve vzdálenosti cca 1 m od pracoviště), drážní mechanizace, podbíječky, dvoucestného bagru, PUŠL, drezíny. Předpokládaný zvýšený hluk (ve vzdálenosti cca 1 m od pracoviště).
Denní práce od 6:00 do 18:00
Noční práce od 22:00 do 5:00
Duben 2026:
1.dubna – 21.dubna (práce dle Rozkazu o výluce v denních i nočních hodinách)
Práce na železničním spodku a svršku. Práce na základech trakčních podpěr. Práce na trakčním vedení. Práce na kabelovém vedení.
Nasazení pracovních vlaků EŽ a OHLA ŽS, lokomotivy s předpokládaným zvýšeným zdrojem hluku (ve vzdálenosti cca 1 m od pracoviště), drážní mechanizace, podbíječky, dvoucestného bagru, PUŠL, drezíny. Předpokládaný zvýšený hluk (ve vzdálenosti cca 1 m od pracoviště).
Denní práce od 6:00 do 18:00
Noční práce od 22:00 do 5:00 (mimo Velikonoce 4.4 – 8.4.2026)

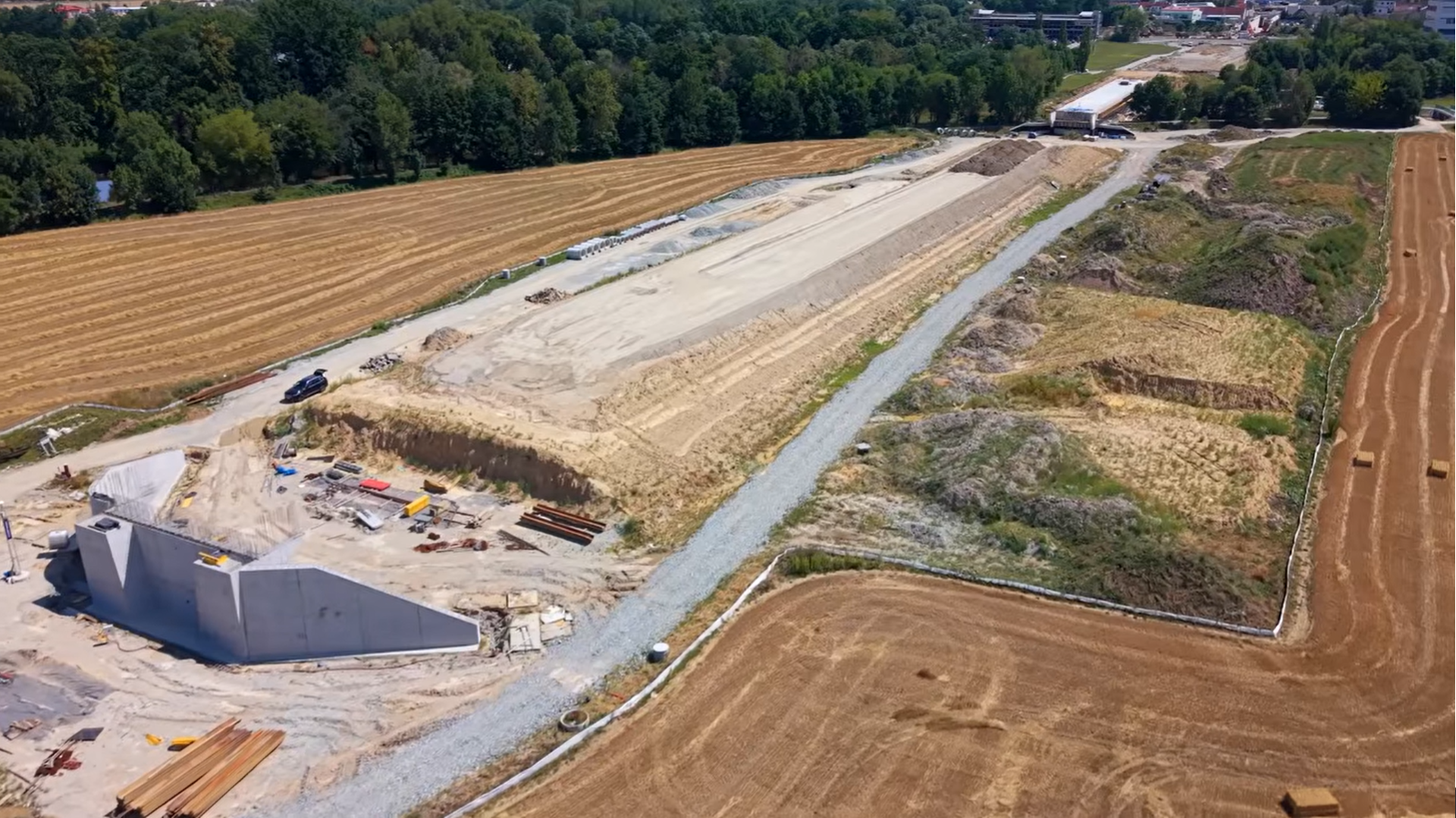

Aktuality ze stavby
Slavnostní zahájení se uskutečnilo 28. 11. 2024.
Většina demolic byla již dokončena a v současnosti probíhá vyklízení a úprava terénu po provedených demolicích vč. odvozu suti na skládku. Byly zrealizovány dočasné bariéry pro obojživelníky. Probíhá příprava území pro přeložky inženýrských sítí. Od 14. 04. 2025 budou v ulici Nemanické zahájeny výkopové práce a přeložky sítí EG.D, a.s..
Zároveň proběhlo smýcení zbylých dřevin. Probíhá provádění skrývek ornice a sanační vrstvy.
